Depuración para principiantes IX-III: Deshidratación de fango. Centrifugadoras

Sobre el blog

Jorge Chamorro
Ingeniero especialista en tratamiento y depuración de aguas y en desalación.
  • Depuración principiantes IX-III: Deshidratación fango. Centrifugadoras

Para el diseño de la instalación de secado mecánico de fangos mediante filtros banda es conveniente seguir los siguientes pasos:

  1. Establecer los datos de diseño
  2. Definir la operatividad del proceso y los resultados esperados
  3. Definir los parámetros de diseño y las prestaciones
  4. Diseñar las instalaciones y equipos

Primero: Establecer los datos de diseño

Los datos de diseño son:

Segundo: Definir la operatividad del proceso y los resultados esperados

La operatividad del proceso vendrá determinada por:

1) Los días a la semana que se pretende deshidratar: adoptaremos 5 días a la semana

2) Inicialmente las horas al día que se pretende deshidratar será de 7 horas.

3) Los resultados esperados deberán de definirse claramente y son:

  • Sequedad de salida mínima: 22%
  • Dosis de reactivos máximas: 7 kg/TN MS

4) Concentración de sólidos en suspensión del escurrido: < 1.000 ppm

Tercero: Definir los parámetros de diseño y las prestaciones

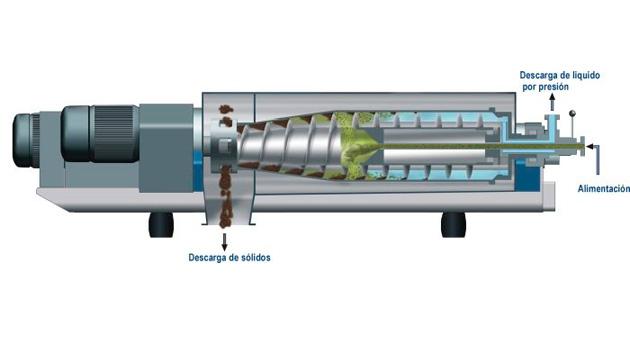

En el secado mediante centrifugadoras no hay parámetro de diseño establecido. Las prestaciones que se deben de exigir a las centrifugadoras son:

  • Caudal de alimentación en m3/h.
  • Capacidad de alimentación en kgMS/h
  • Consumo energético máximo en kWh/h

Cuarto: Diseñar las instalaciones y equipos

Para el diseño de las centrifugadoras se deben de seguir los siguientes pasos:

1) Definir las horas de funcionamiento a la semana:

2) Definir el número de unidades a instalar:

3) Determinar el caudal horario

4) Determinar la carga máxima unitario de los equipos

5) Calcular el escurrido a cabecera de planta:

6) Calcular la producción de biosólidos:

7) Definir las prestaciones de los equipos:

8) Calcular el sistema de dosificación de polielectrolito:

Vamos a realizar un nuevo cálculo suponiendo que instalamos mas equipos:

1) Definir las horas de funcionamiento a la semana:

2) Definir el número de unidades a instalar:

3) Determinar el caudal horario:

4) Determinar la carga máxima unitario de los equipos:

5) Calcular el escurrido a cabecera de planta:

6) Definir las prestaciones de los equipos:

7) Calcular el sistema de dosificación de polielectrolito:

Recomendaciones

Para un buen diseño de las instalaciones, se recomienda tener en cuenta las siguientes observaciones:

1) Recordar que hay un tiempo inhábil en cada turno:

  • Al principio del turno para preparar el sistema de dosificación del polielectrolito
  • Al final del turno para dejar limpios los equipos de deshidratación

2) Instalar las unidades de deshidratación lo mas alta posible. Es más fácil elevar el fango líquido (con concentraciones < 5 %) que el fangos deshidratado con sequedades (>18 %)

3) Diseñar la posibilidad de dosificar los reactivos en tres o cuatro puntos diferentes: a la entrada del equipo, a la salida de la bomba de fangos, en el floculador (si se instala) y en puntos intermedios.

4) Para todos los equipos definir adecuadamente las prestaciones y verificar que las cumplen los equipos ofrecidos por los fabricantes.

5) El sistema de almacenamiento de biosólidos deberá de tener una capacidad mínima de 25 tN para ahorrar los costes de evacuación.

NOTA FINAL: Las imágenes que presentan este blog son gentileza de fabricantes de equipos. En ningún momento suponen un aval o conformidad con lo recogido en el blog, que es de total responsabilidad del autor del mismo
